Dom szkieletowy potrafi dać dużo: szybki harmonogram, przewidywalny proces i dobrą energooszczędność, ale tylko wtedy, gdy projekt, wykonawstwo i kolejność prac są dobrze poukładane. W praktyce najwięcej zależy nie od samej technologii, lecz od jakości drewna, szczelności przegród, wentylacji i detali montażowych. Poniżej pokazuję ten proces po ludzku: od planu i formalności, przez montaż konstrukcji, aż po koszty i typowe błędy.
Najważniejsze decyzje zapadają przed wbiciem pierwszej łopaty
- Dom w szkielecie drewnianym buduje się szybko, ale tylko przy prostym projekcie i dobrej logistyce materiałów.
- Największe znaczenie mają fundament, jakość drewna, szczelność warstw i poprawna wentylacja.
- W 2026 roku orientacyjny koszt stanu deweloperskiego to zwykle 3 500–6 000 zł/m², a pod klucz 6 000–8 000 zł/m².
- W Polsce często można skorzystać ze zgłoszenia z projektem, ale przy pierwszej inwestycji bezpieczniej bywa iść w pozwolenie na budowę.
- Najwięcej problemów rodzą błędy w izolacji, pośpiech przy montażu i niedoszacowanie detali wykonawczych.
Czym jest dom szkieletowy i dlaczego ta technologia zyskuje na znaczeniu
Ja traktuję dom szkieletowy nie jako „lżejszą wersję domu”, ale jako osobny system budowania. Nośną rolę pełni tu drewniany szkielet, który przejmuje obciążenia, a ściany wypełnia się izolacją i warstwami odpowiedzialnymi za ochronę cieplną oraz szczelność.
To właśnie dlatego ta technologia dobrze sprawdza się przy prostych, kompaktowych bryłach. Im mniej załamań, wykuszy i skomplikowanych połaci dachu, tym łatwiej utrzymać jakość i kontrolować budżet. W praktyce inwestorzy wybierają ją najczęściej z trzech powodów: krótszego czasu realizacji, mniejszej liczby prac mokrych i większej przewidywalności harmonogramu.
Ważne jest jednak jedno zastrzeżenie: szybka realizacja nie wynika z „magii drewna”, tylko z dobrze przygotowanej produkcji i montażu. Jeśli projekt jest chaotyczny, a ekipa nie trzyma standardu, przewaga szkieletu bardzo szybko się rozmywa. Dlatego zanim przejdzie się do wykonania, trzeba mieć poukładany proces, a nie tylko sam pomysł na lekki dom. To prowadzi wprost do kolejnych etapów, które decydują o jakości całej inwestycji.

Jak przebiega montaż od fundamentu do zamknięcia budynku
Proces jest krótszy niż w tradycyjnej technologii murowanej, ale nie dlatego, że robi się „mniej”. Zmienia się przede wszystkim kolejność i charakter robót. Poniżej rozkładam najważniejsze etapy tak, jak zwykle wygląda to na dobrze prowadzonej budowie.
| Etap | Co się dzieje | Na co zwracam uwagę |
|---|---|---|
| Przygotowanie i fundament | Powstaje płyta lub ławy, które muszą być idealnie wypoziomowane. | To jest moment na kontrolę geometrii i izolacji przeciwwilgociowej. Błąd tutaj przenosi się na cały dom. |

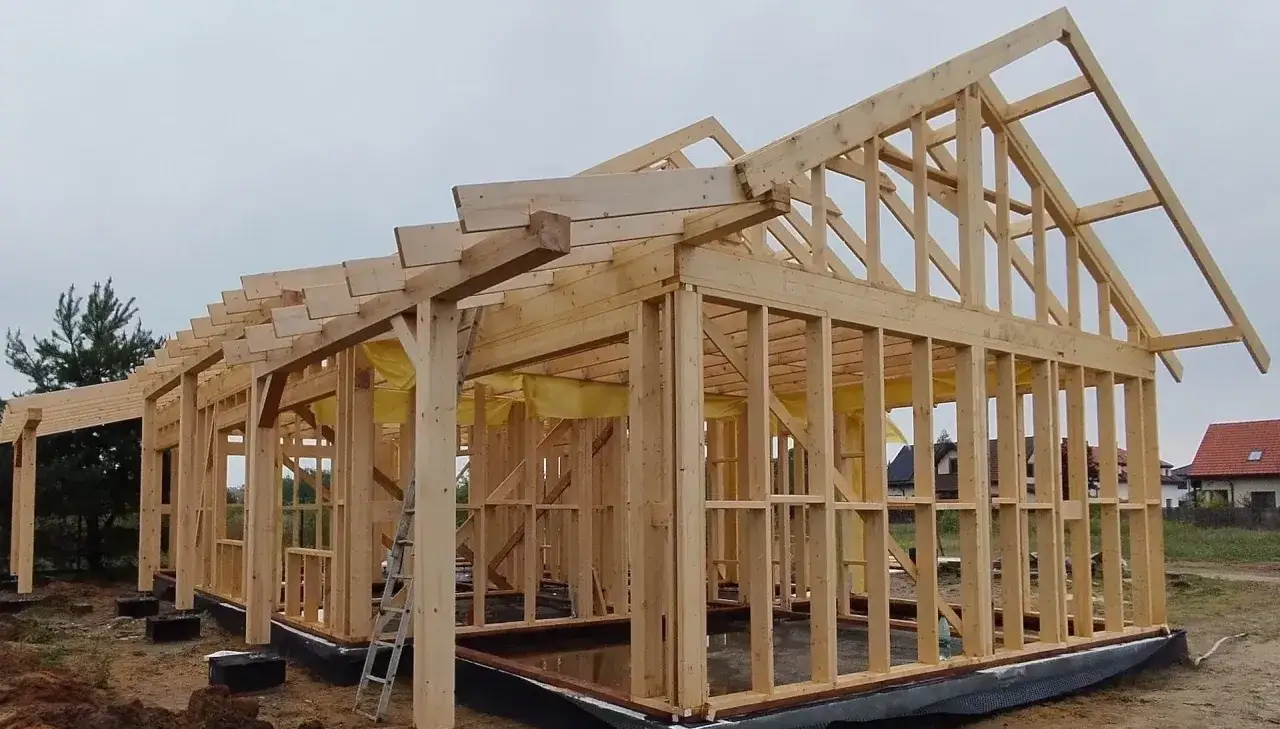

| Montaż konstrukcji | Stawia się ściany nośne, stężenia i elementy stropu albo dachu. | Drewno powinno być suche, stabilne i odpowiednio zabezpieczone. Liczy się też dokładność połączeń. |
| Poszycie i usztywnienie | Do szkieletu mocuje się płyty konstrukcyjne, które stabilizują całość. | To tutaj łatwo o utratę sztywności, jeśli ktoś oszczędza na materiałach albo łącznikach. |
| Izolacja i membrany | W ścianach układa się ocieplenie, paroizolację i warstwę wiatroizolacyjną. | Szczelność powietrzna oznacza ograniczenie niekontrolowanych przecieków powietrza przez przegrody. Bez niej rosną straty ciepła i spada komfort. |
| Instalacje | Wykonuje się elektrykę, wodę, ogrzewanie i wentylację. | Trasy instalacyjne trzeba przewidzieć wcześniej, żeby nie osłabiać przegród późniejszymi przeróbkami. |
| Elewacja i wykończenie | Dom dostaje warstwy zewnętrzne, stolarkę i wykończenie wnętrz. | Tu najłatwiej zobaczyć, czy wcześniejsze etapy zostały zrobione rzetelnie, bo poprawki są już kosztowne. |
W dobrze zorganizowanej realizacji sam montaż konstrukcji może zająć od kilku dni do paru tygodni, ale cały proces od startu robót do stanu, w którym dom nadaje się do dalszego wykańczania, zwykle rozciąga się bardziej. To nie jest wada technologii, tylko efekt tego, że liczy się precyzja, a nie tempo za wszelką cenę. Z tego miejsca najczęściej pojawia się drugie pytanie: ile to wszystko kosztuje i czy szybkość faktycznie przekłada się na oszczędność?
Ile trwa i ile kosztuje taka inwestycja w 2026 roku
W praktyce najczęściej spotykam dwa scenariusze. Pierwszy to dom w wersji prefabrykowanej, gdzie elementy powstają wcześniej w zakładzie i na budowie są tylko składane. Drugi to budowa „na miejscu”, która daje trochę większą elastyczność, ale zwykle wymaga lepszej organizacji i większej kontroli wilgotności oraz pogody.
Jeśli chodzi o czas, rozsądne widełki dla dobrze prowadzonej inwestycji to zwykle kilka miesięcy, a nie rok czy półtora. Sam szkielet potrafi stanąć bardzo szybko, natomiast wykończenie, instalacje i odbiory zawsze dodają swoje. Ja nie lubię obietnic typu „dom w 30 dni”, bo brzmią efektownie, ale pomijają fundamenty, schnięcie elementów, logistykę dostaw i formalności.
W kosztach najlepiej patrzeć na cały budżet, a nie tylko na samą konstrukcję. Jak podaje KB.pl, w 2026 roku orientacyjnie za stan deweloperski domu szkieletowego płaci się około 3 500–6 000 zł/m², a za standard pod klucz 6 000–8 000 zł/m². Dla domu o powierzchni 100 m² oznacza to mniej więcej 350–800 tys. zł, zależnie od standardu i zakresu prac.
- Najmocniej podbijają cenę duże przeszklenia, skomplikowany dach, wysoki standard instalacji i drogie wykończenie.
- Najłatwiej oszczędzić na prostej bryle, rozsądnym metrażu i ograniczeniu liczby nietypowych detali.
- Poza samym domem trzeba doliczyć projekt, badania gruntu, fundament, przyłącza, zagospodarowanie terenu i rezerwę na poprawki.
W tej technologii oszczędność nie polega więc na „tańszym wszystkim”, tylko na krótszym czasie, mniejszej liczbie przerw i lepszej kontroli procesu. To prowadzi do kolejnego kluczowego tematu: formalności i wymagań projektowych, bez których nawet dobry wykonawca nie dowiezie sensownego efektu.
Co trzeba dopilnować w projekcie i formalnościach
W Polsce punkt wyjścia jest taki sam jak przy innych domach jednorodzinnych: trzeba sprawdzić plan miejscowy albo warunki zabudowy, dopasować projekt do działki i uporządkować ścieżkę formalną. Dla części inwestycji wystarczy zgłoszenie z projektem, ale przy pierwszym domu ja zwykle patrzę na to ostrożniej. Według GUNB osobom budującym po raz pierwszy zaleca się wystąpienie o pozwolenie na budowę, bo daje to po prostu większy margines bezpieczeństwa organizacyjnego.
Sam projekt powinien uwzględniać nie tylko układ pomieszczeń, ale też to, co w domach szkieletowych decyduje o komforcie po latach. Mam na myśli przede wszystkim:
- grubość i układ warstw ścian,
- miejsce na instalacje bez niszczenia szczelności przegród,
- izolację akustyczną między pomieszczeniami,
- rozwiązanie wentylacji, najlepiej z odzyskiem ciepła,
- detale połączeń przy dachu, stolarce i fundamencie.
Warto też pamiętać o dzisiejszych wymaganiach cieplnych. Dla ścian zewnętrznych obowiązuje obecnie współczynnik U na poziomie maksymalnie 0,20 W/m²K, więc samo „dużo wełny” nie wystarcza, jeśli reszta warstw jest źle zaprojektowana. Z mojego punktu widzenia to właśnie projekt przesądza, czy dom będzie ciepły, cichy i szczelny, czy tylko ładnie wyglądał na etapie odbioru. A skoro projekt może zdecydować o sukcesie, kolejnym krokiem jest wyłapanie błędów, które najczęściej psują całą technologię.
Najczęstsze błędy, które psują dobry szkielet
W domach szkieletowych najwięcej szkód robi nie spektakularna awaria, tylko seria drobnych niedoróbek. Każda z osobna wydaje się mało groźna, ale razem potrafią zamienić sensowną technologię w źródło problemów z wilgocią, hałasem i stratami ciepła.
- Zbyt wilgotne drewno - jeśli materiał nie jest odpowiednio przygotowany, może pracować po montażu i rozszczelniać połączenia.
- Brak szczelności - źle ułożona paroizolacja albo niedoklejone zakłady folii robią większą różnicę niż wielu inwestorów zakłada.
- Przecenianie izolacji akustycznej - lekka konstrukcja nie tłumi dźwięków tak jak ciężka ściana murowana, więc trzeba to przewidzieć w projekcie.
- Zbyt skomplikowana bryła - wykusze, liczne załamania i chaotyczny dach podnoszą koszt i ryzyko błędów.
- Improwizacja na budowie - docięcia „na oko” i zmiany w trasach instalacyjnych osłabiają przegrody i utrudniają kontrolę jakości.
- Brak kontroli po etapach - jeśli inwestor nie sprawdza ukrytych warstw, błędy wychodzą dopiero po zamknięciu ścian.
Ja zawsze powtarzam, że w tej technologii nie wybacza się pośpiechu. Każdy etap jest trochę mniej widowiskowy niż przy murowaniu, ale za to bardziej czuły na dokładność. To naturalnie prowadzi do porównania z innymi rozwiązaniami, bo dopiero wtedy widać, kiedy szkielet jest naprawdę dobrym wyborem, a kiedy lepiej wybrać coś innego.
Kiedy szkielet wygrywa, a kiedy lepiej wybrać inną technologię
Nie ma jednej odpowiedzi dla wszystkich. Z mojego punktu widzenia dom w szkielecie drewnianym jest świetnym wyborem wtedy, gdy inwestor chce szybkiej realizacji, przewidywalnego harmonogramu i nowoczesnej, energooszczędnej przegrody. Gorzej sprawdza się tam, gdzie ktoś oczekuje bardzo dużej akumulacji ciepła, masywnych ścian i „murowanego” odczucia we wnętrzu.
| Kryterium | Dom szkieletowy | Dom murowany |
|---|---|---|
| Czas realizacji | Zwykle krótszy, szczególnie przy prefabrykacji. | Zazwyczaj dłuższy, bo dochodzą przerwy technologiczne. |
| Budżet | Łatwiej go kontrolować przy prostej bryle. | Bywa bardziej podatny na rozjazdy kosztowe na kolejnych etapach. |
| Komfort cieplny | Dobra energooszczędność, ale wymaga bardzo dobrej szczelności. | Lepsza akumulacja ciepła, większa bezwładność termiczna. |
| Komfort akustyczny | Wymaga starannego projektu i materiałów. | Naturalnie łatwiej uzyskać dobrą izolacyjność dźwiękową. |
| Elastyczność zmian | Ograniczona po zamknięciu przegród. | Trochę większa tolerancja na późniejsze przeróbki. |
| Najlepsze zastosowanie | Prosty dom dla inwestora, który ceni tempo i precyzję. | Bryła bardziej masywna, cięższa, z naciskiem na trwałe, „ciężkie” odczucie. |
Jeśli miałbym to zamknąć w jednym zdaniu, powiedziałbym tak: technologia szkieletowa wygrywa tam, gdzie projekt jest rozsądny, a wykonawca naprawdę umie pilnować detali. Jeśli ktoś chce robić wszystko „na oko”, lepiej od razu wybrać rozwiązanie bardziej odporne na błędy. Ostatni etap inwestycji pokazuje to najdobitniej, bo właśnie na finiszu widać, czy dom został zbudowany rzetelnie.
Na finiszu najbardziej opłaca się kontrola detali
Końcowy odbiór domu szkieletowego to moment, w którym nie warto ufać wyłącznie deklaracjom wykonawcy. Sprawdzam wtedy przede wszystkim szczelność warstw, poprawność obróbek przy oknach i dachu, zgodność instalacji z projektem oraz to, czy wszystkie miejsca później niewidoczne zostały udokumentowane zdjęciami. To drobiazgi tylko z pozoru, bo właśnie one decydują, czy po kilku sezonach nie pojawią się przeciągi, zawilgocenie albo trudne do znalezienia mostki cieplne.
Dobrą praktyką jest też wykonanie testu szczelności powietrznej oraz kontroli termowizyjnej po zakończeniu kluczowych robót. Nie każdy inwestor robi to obowiązkowo, ale przy domu w lekkiej konstrukcji taki koszt zwraca się szybciej niż wiele „ładnych” dodatków wykończeniowych. Jeśli mam wskazać jedną rzecz, na której nie warto oszczędzać, to właśnie kontrola jakości ukrytych warstw, bo po zamknięciu ścian naprawa staje się kilkukrotnie trudniejsza.
Dom szkieletowy daje bardzo dobry efekt, ale nie toleruje przypadkowości. Kto pilnuje projektu, materiału i detali wykonania, dostaje szybki i komfortowy dom; kto liczy na skróty, zwykle płaci za nie po czasie.
