Remont rzadko kończy się na samych materiałach. W praktyce największe różnice między planem a rachunkiem robią robocizna, przeróbki instalacji, wywóz odpadów i drobne poprawki, których na początku nikt nie wpisuje do arkusza. Dobry kosztorys remontu zaczyna się od zakresu prac, a nie od samej ceny za metr, bo dopiero wtedy widać, gdzie naprawdę ucieka budżet. W tym tekście pokazuję, co powinno znaleźć się w wycenie, jakie widełki cenowe są dziś realne w Polsce i jak ułożyć plan wydatków bez typowych błędów.
Najważniejsze liczby i zasady, które porządkują budżet remontu
- Kompleksowy remont w średnim standardzie często liczy się dziś w widełkach 2400-3200 zł/m².
- Łazienka o powierzchni 4-5 m² to zwykle wydatek rzędu 17 000-25 000 zł brutto.
- Do budżetu warto dodać 10-15% rezerwy na niespodzianki.
- W wielu pozycjach robocizna stanowi od jednej trzeciej do ponad połowy kosztu całości.
- Najmocniej budżet podbijają instalacje, płytki, demontaż starego wykończenia i prace przygotowawcze.
Co powinno znaleźć się w dobrej wycenie remontu
W praktyce kosztorys remontu działa tylko wtedy, gdy jest rozpisany na konkretne pozycje. Sama suma końcowa nic nie mówi, jeśli nie wiadomo, czy obejmuje materiały, transport, wyniesienie gruzu, zabezpieczenie mieszkania i sprzątanie po pracach. Ja zawsze zaczynam od podziału na etapy, bo dzięki temu łatwiej zobaczyć, która część remontu naprawdę kosztuje najwięcej.
| Element wyceny | Co trzeba wpisać | Dlaczego to ważne |
|---|---|---|
| Materiały wykończeniowe | Farby, płytki, panele, kleje, fugi, listwy, armatura | To najłatwiej zaniżyć, zwłaszcza gdy wybór pada na droższy standard niż planowany |
| Materiały pomocnicze | Grunt, taśmy, folie, śruby, pianki, masa szpachlowa, hydroizolacja | To małe pozycje, które sumują się do odczuwalnej kwoty |
| Robocizna | Malowanie, układanie płytek, montaż paneli, biały montaż, przeróbki instalacji | Tu najczęściej pojawiają się różnice między ofertami ekip |
| Demontaż i przygotowanie | Skuwanie płytek, zrywanie tapet, demontaż podłóg, wyrównanie podłoża | Bez tego koszt końcowy prawie zawsze jest zbyt optymistyczny |
| Transport i odpady | Wywóz gruzu, kontener, dojazdy, magazynowanie materiałów | To wydatek, który łatwo pominąć, a potem trzeba go dopisać w trakcie prac |
| Rezerwa | Dodatkowe 10-15% budżetu | Chroni przed zatrzymaniem remontu przy pierwszym nieplanowanym problemie |
Jeśli w arkuszu są tylko trzy pozycje: materiały, robocizna i „reszta”, budżet prawie zawsze rozjeżdża się w połowie prac. Lepiej rozbić go na etapy, bo wtedy od razu widać, gdzie można jeszcze skorygować zakres, a gdzie oszczędność byłaby pozorna. To prowadzi do najważniejszego pytania: od czego właściwie zależy finalna kwota.
Od czego zależy, czy budżet urośnie o 20 czy o 80 procent
Dwa remonty o podobnym metrażu mogą kosztować zupełnie inaczej, bo o cenie decyduje nie tylko powierzchnia, ale też stan zastany i poziom skomplikowania prac. Według Budujemy Dom, kompleksowy remont mieszkania w średnim standardzie to dziś zwykle około 2400-3200 zł/m², ale ten zakres szybko przesuwa się w górę, gdy dochodzą przeróbki instalacji, droższe materiały albo nietypowy układ pomieszczeń.
| Czynnik | Wpływ na koszt | Na co uważać |
|---|---|---|
| Metraż | Większe mieszkania dają większą sumę, ale czasem niższy koszt jednostkowy | Mała łazienka bywa relatywnie droższa niż większy pokój |
| Stan techniczny | Ukryte usterki podnoszą koszt bardziej niż planowany zakres prac | Stare tynki, zawilgocenia i nierówne podłoża potrafią dołożyć kilka tysięcy złotych |
| Instalacje | To jeden z największych generatorów dopłat | Przeróbki elektryczne i hydrauliczne trzeba sprawdzić przed zamówieniem materiałów |
| Standard materiałów | Ta sama robota może kosztować dużo więcej przy wyższym standardzie wykończenia | Różnica między „średnio” a „lepiej” bywa większa, niż inwestor zakłada na początku |
| Miasto i termin | Ceny rosną w dużych ośrodkach i w sezonach z dużym popytem | Pośpiech zwykle oznacza mniej korzystne stawki i słabszy wybór wykonawców |
| Zakres własnych prac | To, co zrobisz samodzielnie, obniża koszt, ale zwiększa ryzyko błędów | Samodzielne oszczędzanie ma sens tylko przy prostych, bezpiecznych pracach |
Właśnie dlatego remont 50 m² w średnim standardzie bardzo łatwo zbliża się do przedziału 120-160 tys. zł, zanim dojdą meble czy zabudowy na wymiar. Przy łazienkach rozpiętość jest jeszcze bardziej odczuwalna, bo mała powierzchnia nie oznacza małego budżetu. Następny krok to spojrzenie na realne stawki, które dziś najczęściej pojawiają się w cennikach wykonawców.
Jak wyglądają realne stawki w 2026 roku
W tegorocznych cennikach widać jeden wyraźny trend: robocizna rośnie szybciej niż część materiałów. Popularny gres można kupić za 40-50 zł/m², ale jego ułożenie to już zwykle 140-200 zł/m², więc sama praca fachowca bywa droższa niż materiał. To dobry przykład, dlaczego nie wolno porównywać ofert wyłącznie po cenie za produkt.
| Prace remontowe | Orientacyjny koszt | Co ten zakres zwykle oznacza |
|---|---|---|
| Malowanie ścian | 17-50 zł/m² | Niższa stawka przy prostym odświeżeniu, wyższa przy gruntowaniu, szpachlowaniu i większej liczbie warstw |
| Montaż paneli | 55-75 zł/m² | Jodełka, trudne docinki i nierówne podłoże podnoszą cenę |
| Skuwanie płytek | 40-80 zł/m² | Im trudniejszy demontaż, tym większy koszt i więcej odpadów |
| Układanie płytek na podłodze | 110-260 zł/m² | Duży rozstrzał wynika z formatu płytek, docinek, hydroizolacji i jakości podłoża |
| Punkt elektryczny | 90-190 zł/punkt | W starym budownictwie często dochodzą bruzdy, wymiany przewodów i dodatkowe poprawki |
| Punkt hydrauliczny | 350-500 zł z materiałem | Przenoszenie podejść wodnych i kanalizacyjnych potrafi znacząco podnieść budżet |
| Łazienka 4-5 m² | 17 000-25 000 zł brutto | Mały metraż nie oznacza małego kosztu, bo zakres prac jest bardzo intensywny |
W łazience same materiały również potrafią rozjechać plan. Płytki ścienne w 2026 roku kosztują zwykle 80-300 zł/m², a gres podłogowy nawet 100-380 zł/m². Przy takim rozstrzale porównywanie tylko robocizny prowadzi do fałszywych wniosków, bo końcowa suma zależy od całego układu, a nie od jednej pozycji.
Jeśli chcesz szybko zbudować punkt odniesienia, to właśnie ten moment jest kluczowy: ceny w arkuszu mają być spójne z rynkiem, a nie z życzeniowym myśleniem. Teraz pokażę prosty sposób, jak samemu policzyć wycenę tak, żeby potem nie poprawiać połowy założeń w trakcie prac.

Jak policzyć budżet krok po kroku
Ja zawsze rozpisuję budżet w arkuszu i nie mieszam materiałów z robocizną w jednej kolumnie. To najprostszy sposób, żeby od razu zobaczyć, gdzie pojawia się najwięcej pieniędzy i które pozycje mają największy wpływ na wynik końcowy.
- Najpierw spisz każde pomieszczenie i jego powierzchnię. Bez dokładnych wymiarów nie policzysz nawet przybliżonej ilości farby, paneli czy płytek.
- Rozbij remont na etapy: demontaż, instalacje, przygotowanie podłoża, wykończenie ścian, podłogi, montaż armatury i sprzątanie.
- Każdą pozycję licz osobno w odpowiedniej jednostce: m², mb, sztuka albo punkt instalacyjny.
- Do każdej pozycji dopisz cenę materiału i cenę robocizny, a dopiero potem sumuj całość.
- Dodaj transport, wywóz gruzu, zabezpieczenie mieszkania i ewentualne magazynowanie materiałów.
- Na końcu dolicz 10-15% rezerwy. W remontach to nie jest luksus, tylko bezpieczny margines.

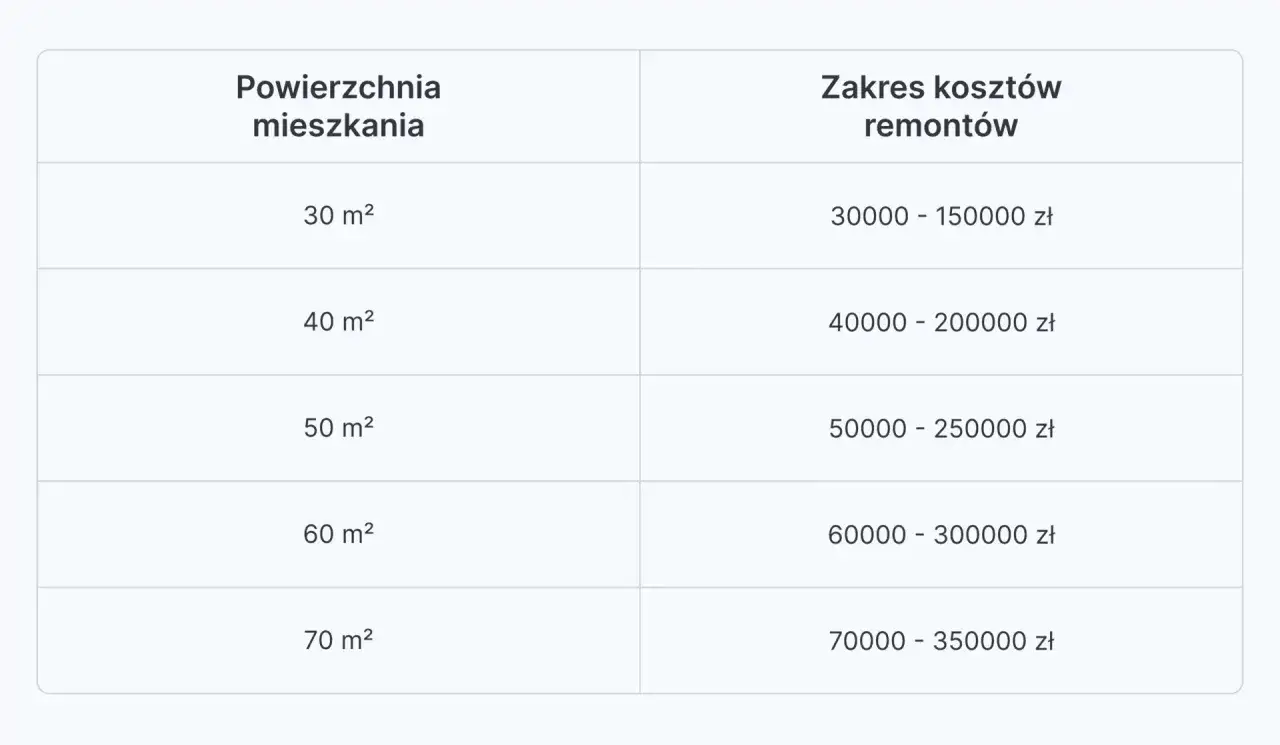

Przy mieszkaniu 50 m² w średnim standardzie taki prosty przelicznik daje zwykle 120-160 tys. zł. To nadal tylko widełki, ale już wystarczająco konkretne, by odróżnić realną ofertę od kwoty, która nie ma szans się domknąć. Kiedy arkusz jest gotowy, trzeba jeszcze uważać na błędy, które najczęściej psują cały plan.
Najczęstsze błędy, które psują wycenę
Najbardziej kosztowne pomyłki wcale nie wynikają z drogich materiałów, tylko z niedoszacowania prac przygotowawczych i zbyt optymistycznych założeń. Właśnie tam budżety pękają najszybciej, bo inwestor widzi tylko efekt końcowy, a nie wszystkie czynności, które do niego prowadzą.
- Pomijanie demontażu i przygotowania - skuwanie płytek, zrywanie starych warstw i wyrównywanie podłoża często kosztują więcej, niż się wydaje.
- Brak rozdzielenia materiału i robocizny - wtedy nie widać, czy przepłacasz za produkt, czy za usługę.
- Porównywanie ofert o różnym zakresie - jedna ekipa wyceni sam montaż, druga montaż z materiałem, trzecia dorzuci transport i sprzątanie.
- Zbyt mała rezerwa - 5% przy starszym mieszkaniu bywa za mało, bo ukryte usterki pojawiają się właśnie tam.
- Wybór najniższej ceny bez opisu zakresu - tania oferta jest atrakcyjna tylko wtedy, gdy dokładnie wiadomo, co zawiera.
- Ignorowanie instalacji - elektryka i hydraulika potrafią przestawić cały budżet, zwłaszcza w starym budownictwie.
Jeśli mam wskazać jeden błąd, który najczęściej kończy się dopłatami, to jest nim porównywanie ofert „na oko”. Dwie wyceny mogą wyglądać podobnie, a w praktyce jedna obejmuje wszystko, a druga zostawia połowę prac poza zakresem. To właśnie w takich sytuacjach fachowe usługi i dobrze przygotowana wycena zaczynają mieć realną wartość.
Kiedy opłaca się zlecić wycenę fachowcowi
Przy prostym odświeżeniu mieszkania samodzielny arkusz zwykle wystarcza. Inaczej wygląda to przy generalnym remoncie, wymianie instalacji, przebudowie łazienki albo wtedy, gdy chcesz porównać kilka ekip bez ryzyka, że każda liczy coś innego. W takich przypadkach fachowa wycena nie jest dodatkiem, tylko narzędziem do ograniczenia błędów.
| Samodzielna wycena wystarczy, gdy | Lepiej zlecić wycenę fachowcowi, gdy |
|---|---|
| Planujesz malowanie, proste panele i niewielkie poprawki | W grę wchodzi łazienka, kuchnia, instalacje albo zmiana układu pomieszczeń |
| Masz dokładny zakres i wiesz, co chcesz kupić | Nie znasz kolejności robót i nie wiesz, jak policzyć punkty instalacyjne |
| Potrzebujesz orientacyjnego budżetu do własnych decyzji | Chcesz porównać kilka ofert albo przygotować się do większego finansowania |
| Remont dotyczy nowego, przewidywalnego wnętrza | Lokal jest stary, ma ukryte usterki lub wymaga przeróbek pod instalacje |
Przy fachowych usługach liczy się nie tylko stawka za metr czy punkt, ale też logika całej kolejności prac. Dobra wycena pokazuje, że elektryk, hydraulik i ekipa wykończeniowa nie pracują w próżni, tylko w określonej sekwencji. Jeśli ten porządek jest źle ustawiony, pojawiają się przestoje, poprawki i dodatkowe koszty.
Co sprawdzić, zanim zaakceptujesz ofertę ekipy
Na koniec zostaje rzecz bardzo praktyczna: zanim podpiszesz ofertę, sprawdź, czy dokument jest na tyle precyzyjny, żeby dało się go rozliczyć bez sporów. Im więcej ogólników, tym większe ryzyko, że to, co dziś wygląda jak dobra cena, jutro zmieni się w serię dopłat.
- Czy zakres prac jest opisany pozycja po pozycji, a nie jednym zbiorczym zdaniem?
- Czy każda pozycja ma jednostkę, ilość i stawkę?
- Czy w cenie są zabezpieczenia, wyniesienie mebli, wywóz gruzu i sprzątanie?
- Czy materiał ma podany standard, klasę albo konkretny wariant, a nie tylko hasło „średni”?
- Czy wykonawca wskazał kolejność prac i realny termin rozpoczęcia oraz zakończenia?
- Czy rezerwa 10-15% jest odłożona osobno, a nie „ukryta” w innych pozycjach?
- Czy w ofercie jest jasny sposób rozliczeń i warunki gwarancji?
Dobrze przygotowany budżet nie polega na tym, żeby trafić w jedną idealną kwotę. Chodzi o to, żeby remont dało się bezpiecznie domknąć, nawet jeśli po drodze pojawią się poprawki, niespodzianki albo droższy materiał niż zakładałeś na początku. W praktyce właśnie to odróżnia rozsądną wycenę od papierowego planu, który rozsypuje się przy pierwszym kuciu.
