Gruntowny remont rzadko kończy się dobrze, jeśli opiera się tylko na ogólnym pomyśle i kilku szkicach. Dobrze przygotowany projekt wykonawczy porządkuje zakres prac, ułatwia wycenę, skraca spory z ekipą i ogranicza kosztowne poprawki, które przy remontach pojawiają się najłatwiej. Poniżej pokazuję, co powinno znaleźć się w takim komplecie, kiedy jest on naprawdę potrzebny i jak przejść od inwentaryzacji do sprawnej realizacji.
Kluczowe informacje, które warto znać przed remontem
- Dobra dokumentacja nie służy „papierologii”, tylko temu, by wykonawca wiedział dokładnie, co ma zrobić i w jakiej technologii.
- Remont, przebudowa i modernizacja to nie to samo, a od tego zależy zakres formalności i szczegółowość opracowania.
- Najważniejsze elementy to inwentaryzacja, rysunki techniczne, detale, opis materiałów, przedmiar oraz specyfikacja wykonania i odbioru robót.
- Najwięcej błędów bierze się z niedoszacowania instalacji, nieprecyzyjnych wymiarów i braku uzgodnień przed startem prac.
- W praktyce cena dokumentacji zależy głównie od skali zmian, liczby detali i tego, czy trzeba uzgadniać instalacje albo elementy konstrukcyjne.
- Przy remoncie mieszkania lub domu najwięcej oszczędza nie najtańsza ekipa, tylko porządek w decyzjach przed wejściem na budowę.
Po co w remoncie potrzebna jest dobra dokumentacja
W remoncie najdroższe są nie materiały, tylko nieporozumienia. Jeśli zakres prac nie jest rozpisany na rysunkach i opisany technicznie, wykonawca zaczyna zgadywać, a wtedy każdy detal staje się osobnym tematem do dopłaty albo do sporu. Ja patrzę na dokumentację jak na narzędzie do zarządzania ryzykiem: ma pokazać, co rozbieramy, co zostaje, co wymieniamy i w jakiej kolejności wchodzą kolejne branże.
W praktyce dobrze przygotowane opracowanie daje trzy rzeczy naraz: czytelny zakres robót, porównywalne oferty i mniej zmian w trakcie. To ważne zwłaszcza wtedy, gdy remont obejmuje łazienkę, kuchnię, nowe instalacje albo ingerencję w ściany. Właśnie tam brak doprecyzowania najszybciej zamienia się w opóźnienia, a potem w koszty, których inwestor nie planował. Od tego przechodzę naturalnie do kluczowego rozróżnienia: nie każdy remont oznacza ten sam poziom formalności i ten sam zakres projektu.
Remont, przebudowa i modernizacja nie są tym samym
W polskim Prawie budowlanym remont oznacza odtworzenie stanu pierwotnego w istniejącym obiekcie, z możliwością użycia innych wyrobów niż pierwotnie. To ważne, bo sama wymiana płytek, podłóg, tynków czy armatury zwykle mieści się w tej logice. Jeżeli jednak zmieniasz układ funkcjonalny, przesuwasz ściany, modyfikujesz parametry techniczne albo ingerujesz w elementy nośne, bardzo łatwo wchodzisz już w przebudowę, a nie w zwykły remont.
- Remont - odtwarzasz stan pierwotny, ale możesz zastosować inne materiały lub technologie.
- Przebudowa - zmieniasz parametry użytkowe lub techniczne obiektu, np. układ pomieszczeń albo sposób prowadzenia instalacji.
- Modernizacja - to pojęcie praktyczne, a nie precyzyjna kategoria z ustawy; zwykle oznacza podniesienie standardu lub funkcjonalności.
To rozróżnienie ma znaczenie nie tylko dla formalności, ale też dla samej dokumentacji. Im bliżej przebudowy, tym bardziej potrzebne są rysunki wykonawcze, opisy detali, uzgodnienia branżowe i jasne wskazanie materiałów. Jeżeli remont dotyka części wspólnych w budynku wielorodzinnym, instalacji pionowych, elewacji albo obiektu zabytkowego, dochodzą jeszcze dodatkowe zgody i uzgodnienia. Innymi słowy: im większa ingerencja, tym mniej miejsca na „dogadamy na budowie”.
Skoro wiadomo już, kiedy zakres prac staje się poważniejszy, czas przejść do tego, co naprawdę powinno znaleźć się w komplecie dokumentów, żeby remont nie rozjechał się po tygodniu.

Co powinno znaleźć się w dobrym komplecie dokumentów
Jeżeli remont ma przebiegać bez improwizacji, dokumentacja powinna łączyć część graficzną, opisową i kosztową. W obecnych przepisach projekt uszczegóławiający ma dostarczyć informacji wystarczających do przygotowania wyceny, oferty i samej realizacji robót. To właśnie tu widać różnicę między ogólną koncepcją a dokumentem, na którym można naprawdę pracować na budowie.
| Element | Po co jest | Na co zwrócić uwagę |
|---|---|---|
| Inwentaryzacja | Pokazuje stan istniejący i rzeczywiste wymiary przed rozpoczęciem prac. | Bez niej łatwo o błędy przy zabudowach, meblach na wymiar i instalacjach. |
| Rysunki rozbiórek i nowych układów | Porządkują to, co ma zostać usunięte, a co ma powstać od nowa. | Muszą być czytelne dla wykonawcy, a nie tylko ładne dla inwestora. |
| Detale wykonawcze | Pokazują połączenia materiałów, narożniki, przejścia i miejsca krytyczne. | To właśnie na detalach najczęściej wychodzą błędy kosztujące najwięcej czasu. |
| Zestawienie materiałów | Ułatwia zakupy i porównywanie ofert ekip. | Powinno obejmować nie tylko wykończenie, ale też materiały pomocnicze. |
| Przedmiar robót | Pomaga policzyć zakres prac i przygotować wycenę. | W remoncie daje porównywalność ofert i ogranicza „niespodzianki” w kosztach. |
| Specyfikacja techniczna wykonania i odbioru robót | Określa standard, technologię i sposób odbioru poszczególnych robót. | Bez niej łatwo o spór, czy dana jakość jest jeszcze akceptowalna. |

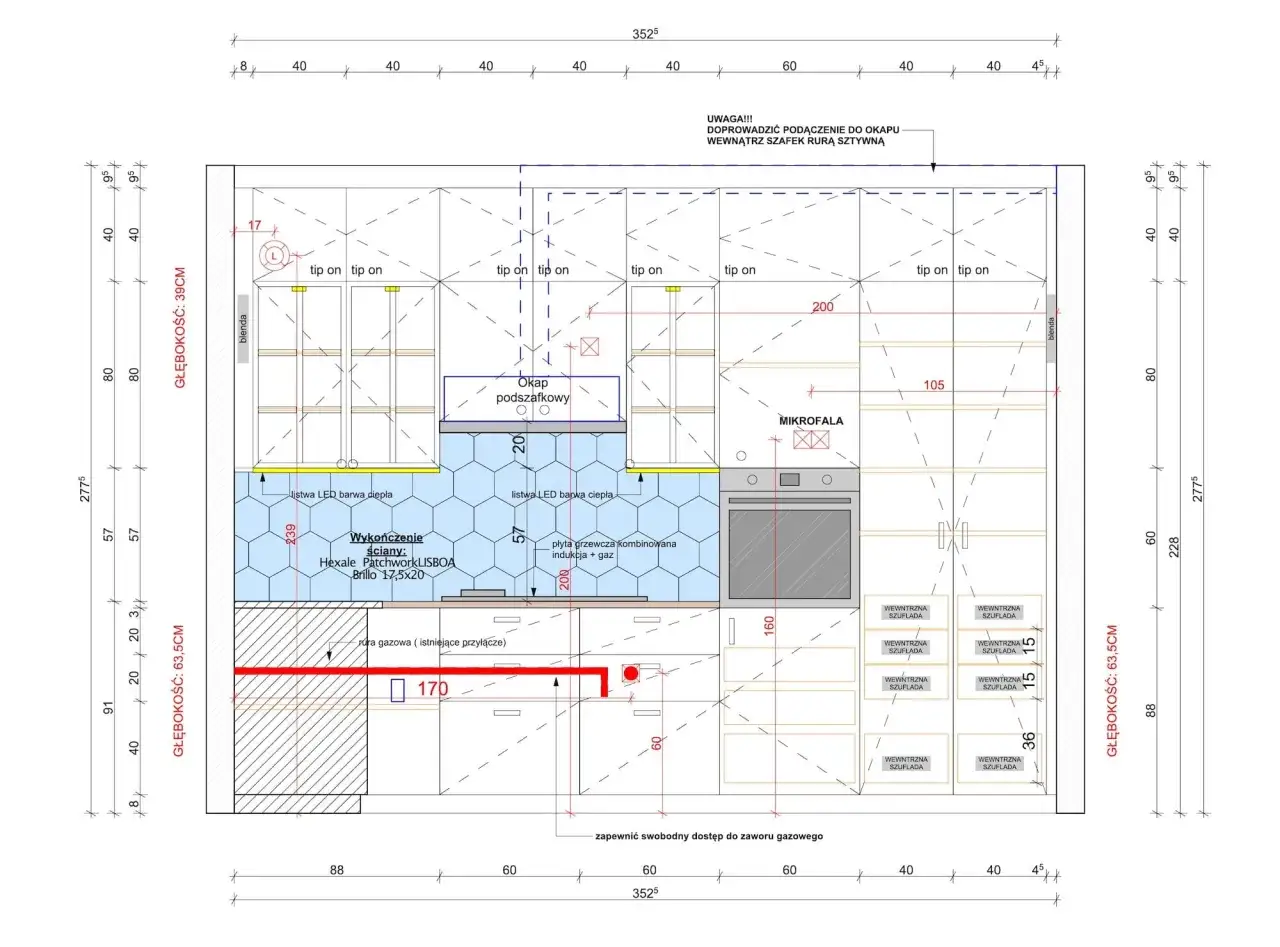

Najbardziej praktyczny zestaw to taki, który łączy rysunki z opisem materiałów i jasnym standardem odbioru. W remoncie łazienki będzie to na przykład układ płytek, hydroizolacja, detale przy wannie lub prysznicu, przebieg instalacji i sposób wykończenia newralgicznych styków. W kuchni równie ważne są odległości między punktami elektrycznymi, zabudową i sprzętem, bo tu najczęściej pojawiają się później poprawki. Z tak przygotowanym pakietem dużo łatwiej przejść do planu działań, a nie tylko do samego rysowania.
Jak przygotować remont od inwentaryzacji do wejścia ekipy
Ja zawsze zaczynam od rzeczy najprostszej, ale też najczęściej pomijanej: dokładnego pomiaru i oceny stanu istniejącego. Bez inwentaryzacji nawet dobry projektant pracuje na założeniach, a to przy remoncie bywa kosztowne. Dopiero później ustala się zakres, technologię i kolejność robót. Taki porządek pracy wygląda zwykle tak:
- Najpierw sprawdzam stan faktyczny: wymiary, piony, poziomy, przebieg instalacji i elementy, których nie wolno ruszać.
- Następnie ustalam zakres zmian: co jest tylko odświeżeniem, a co już wymaga przebudowy lub osobnych uzgodnień.
- Później powstają rysunki robocze i detale, które pokazują wykonawcy, jak ma wyglądać każdy istotny fragment.
- Na końcu robię zestawienie materiałów, przedmiar i harmonogram, żeby dało się realnie policzyć czas i budżet.
- Dopiero wtedy wchodzę w etap ofertowania, porównania ekip i zamawiania materiałów z wyprzedzeniem.
Ten etap ma jeszcze jedną zaletę: od razu widać, które decyzje trzeba podjąć wcześnie. W remoncie najczęściej chodzi o punkty elektryczne, hydraulikę, oświetlenie, zabudowy stolarskie i dobór wykończenia pod kątem wilgoci lub obciążeń. Jeżeli te rzeczy zostaną dopięte przed rozpoczęciem prac, sam remont staje się po prostu bardziej przewidywalny. A kiedy przewidywalność spada, pojawiają się błędy, które zwykle wychodzą dopiero po odpaleniu młotka i pierwszych rozbiórkach.
Najczęstsze błędy, które wychodzą dopiero na budowie
- Brak inwentaryzacji - nawet kilka centymetrów różnicy potrafi zablokować zabudowę, armaturę albo meble.
- Za mało detali - wykonawca interpretuje rozwiązania po swojemu, a inwestor później widzi efekt, którego nie planował.
- Nieprzemyślane instalacje - przesunięcie gniazd, odpływów czy punktów świetlnych po rozpoczęciu prac zawsze kosztuje więcej niż przed startem.
- Zakładanie, że wszystko da się „ustalić na miejscu” - to działa przy drobnych poprawkach, ale nie przy remoncie całego mieszkania.
- Pomijanie zgód i uzgodnień - szczególnie w budynkach wielorodzinnych, przy częściach wspólnych i przy obiektach chronionych.
- Porównywanie ofert bez tego samego zakresu - jedna ekipa wycenia pełen zakres, druga tylko połowę, więc cena wygląda atrakcyjnie tylko na pierwszy rzut oka.
Najbardziej podstępny błąd polega na tym, że przez pierwsze dni wszystko wydaje się iść dobrze. Problemy zaczynają się później, kiedy trzeba zamówić brakujący element, poprawić instalację albo dostosować zabudowę do faktycznie wykonanego układu. Właśnie dlatego tak mocno pilnuję dokumentacji jeszcze przed startem prac. To prowadzi do pytania, które prawie każdy inwestor zadaje sobie prędzej czy później: ile to wszystko powinno kosztować.
Ile kosztuje dokumentacja i gdzie naprawdę nie warto oszczędzać
Nie ma jednego cennika, który pasowałby do każdego remontu. W praktyce cena zależy od powierzchni, liczby branż, skomplikowania detali i tego, czy trzeba przygotować także przedmiar, kosztorys oraz uzgodnienia instalacyjne. W cennikach usług projektowych dla wnętrz w 2026 roku widać stawki rzędu 193-303 zł/m², ale przy dokumentacji technicznej remontu ten poziom jest tylko punktem odniesienia, nie gotową regułą.
| Zakres | Co zwykle podnosi cenę | Gdzie nie ciąć kosztów |
|---|---|---|
| Prosty remont jednego pomieszczenia | Mały metraż, mało detali, brak zmian instalacyjnych. | Na pomiarach i rysunku układu, bo tam rodzą się najtańsze do uniknięcia błędy. |
| Remont kuchni lub łazienki | Hydraulika, elektryka, hydroizolacja, zabudowy i dużo detali. | Na detalach mokrych stref i opisie materiałów, bo poprawki są tu szczególnie drogie. |
| Większy remont mieszkania lub domu | Więcej branż, więcej uzgodnień i większa odpowiedzialność za koordynację. | Na przedmiarze i harmonogramie, bo bez nich oferta i realizacja szybko się rozjeżdżają. |
Jeżeli ktoś proponuje bardzo niską cenę, zwykle warto sprawdzić, co dokładnie wchodzi w zakres. Często okazuje się, że dostajesz jedynie ogólny szkic, bez detali, bez precyzyjnych opisów i bez realnego wsparcia przy wycenie. Ja wolę zapłacić za komplet, który da się wykonać bez domysłów, niż oszczędzić na starcie i dopłacać przy każdej zmianie w trakcie. Z tego samego powodu przed podpisaniem umowy zawsze sprawdzam jeszcze jedną rzecz: czy projektant i wykonawca rozumieją się na poziomie konkretu, a nie tylko ogólnych założeń.
Co sprawdzić przed podpisaniem umowy z projektantem i ekipą
Najlepsza dokumentacja nie pomoże, jeśli obie strony inaczej rozumieją zakres. Dlatego przed startem remontu sprawdzam kilka prostych, ale bardzo ważnych rzeczy:
- czy zakres prac jest rozpisany pomieszczenie po pomieszczeniu, a nie tylko ogólnie;
- czy rysunki pokazują rzeczywiste wymiary, a nie „ładny układ” bez odniesienia do budowy;
- czy są opisane materiały, technologie i miejsca krytyczne, takie jak styki, narożniki i przejścia instalacyjne;
- czy wiadomo, kto odpowiada za uzgodnienia z administracją, wspólnotą lub konserwatorem, jeśli są potrzebne;
- czy oferta wykonawcy obejmuje cały zakres, czy tylko wybrane etapy;
- czy termin prac uwzględnia czas dostaw materiałów i ewentualnych poprawek po odbiorach częściowych.
W remoncie najbardziej opłaca się nie „tańsza” decyzja, tylko dokładniejsza decyzja podjęta wcześniej. Gdy dokumenty są spójne, ekipa pracuje szybciej, wykonawca mniej improwizuje, a inwestor ma lepszą kontrolę nad budżetem. Jeśli miałbym wskazać jedną rzecz, na której naprawdę nie warto oszczędzać, to byłaby właśnie dobra dokumentacja techniczna przed wejściem ludzi na budowę. Resztę można negocjować, ale nie geometrię ścian, instalacje i detale, które potem trzeba oglądać codziennie przez lata.
