Rzetelnie przygotowany kosztorys inwestorski pozwala zobaczyć, ile naprawdę może kosztować budowa albo remont, zanim pojawią się pierwsze faktury. Dobrze zrobiona wycena pokazuje nie tylko sumę końcową, ale też miejsca, w których budżet zaczyna puchnąć: materiały, robociznę, sprzęt, logistykę i rezerwę na zmiany. Poniżej rozkładam temat na praktyczne części: co musi się w nim znaleźć, czym różni się od innych dokumentów, ile kosztuje przygotowanie i jak uniknąć błędów, które najczęściej psują całe planowanie.
Najważniejsze fakty o wycenie inwestycji
- To narzędzie do planowania budżetu, negocjacji z wykonawcami i porównywania wariantów robót.
- W formalnych zastosowaniach opiera się na projekcie, przedmiarze i specyfikacji robót.
- Największe znaczenie mają założenia, aktualne ceny jednostkowe i koszty towarzyszące.
- Przy prostych zleceniach wystarczy forma orientacyjna, przy większych inwestycjach potrzebna jest precyzja.
- Błędy najczęściej wynikają z pomijania prac dodatkowych, starego cennika i braku rezerwy.
Do czego służy taka wycena i kiedy jej potrzebujesz
W Polsce punkt odniesienia stanowi rozporządzenie MRiT z 20 grudnia 2021 r., a w materiałach gov.pl dla zamówień publicznych kosztorys inwestorski jest podstawą ustalenia wartości zamówienia na roboty budowlane. Dla inwestora prywatnego pełni trochę inną rolę: pomaga ocenić, czy projekt mieści się w budżecie, które branże najbardziej podbijają wydatki i jaką rezerwę warto zostawić. W praktyce odróżniam tu dwa etapy: orientacyjne planowanie na początku i precyzyjniejsze liczenie, gdy decyzje o technologii i zakresie są już domknięte.
Taki dokument przydaje się nie tylko przed budową domu. Używa się go także przy remoncie mieszkania, przebudowie lokalu usługowego, modernizacji instalacji czy przygotowaniu inwestycji do finansowania bankowego. Jeżeli projekt ma być realizowany w modelu zaprojektuj i wybuduj, dochodzą jeszcze planowane koszty prac projektowych, więc sama wartość robót nie mówi wszystkiego.
Ja patrzę na to bardzo pragmatycznie: jeśli inwestycja ma kilka branż, kilka etapów albo choćby jedną potencjalnie drogą decyzję technologiczną, bez porządnej wyceny łatwo przepalić budżet już na starcie. Kiedy wiem, do czego dokument służy, od razu przechodzę do tego, co musi się w nim znaleźć.

Z czego powinna składać się dobra dokumentacja kosztowa
Najlepsza wycena nie bierze się z jednego arkusza z sumą końcową. Składa się z kilku warstw, które pozwalają sprawdzić, czy liczby mają solidne podstawy, czy tylko wyglądają wiarygodnie.
| Element | Co wnosi | Dlaczego jest ważny |
|---|---|---|
| Ogólna charakterystyka obiektu lub robót | Krótki opis, parametry, skala inwestycji | Bez niej nie wiadomo, co dokładnie jest wyceniane |

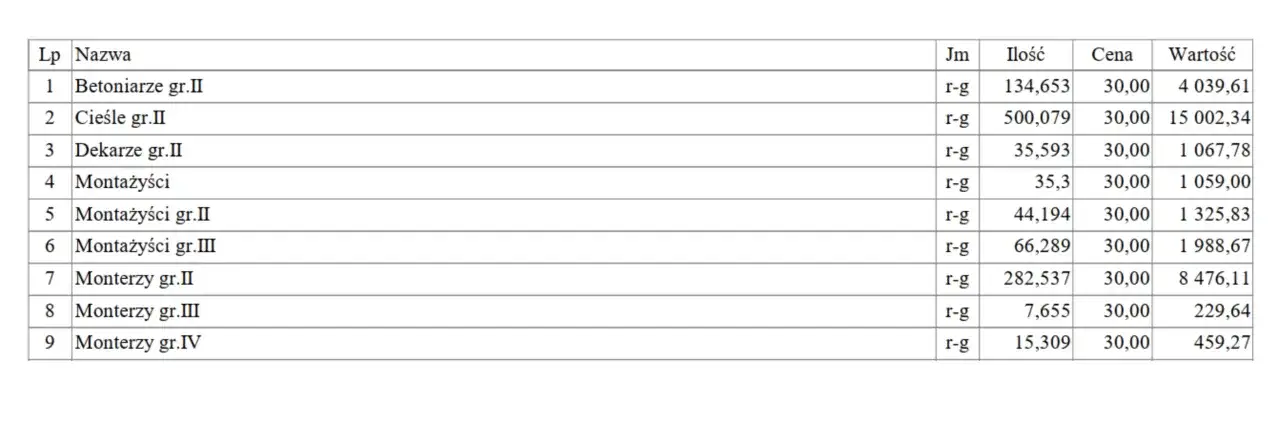

| Przedmiar robót | Zestawienie pozycji i ilości | Tu najłatwiej o błąd, który rozlewa się na cały budżet |
| Kalkulacja uproszczona | Iloczyn ilości i cen jednostkowych, zwykle bez VAT | Daje realną podstawę do porównywania kosztów |
| Założenia wyjściowe | Technologia, standard, organizacja prac | Bez nich porównania między ofertami są pozorne |
| Załączniki i analizy cenowe | Źródła stawek, narzuty, dodatkowe obliczenia | Pokazują, skąd wzięła się końcowa kwota |
W formalnych zleceniach dochodzi jeszcze specyfikacja techniczna wykonania i odbioru robót budowlanych, czyli dokument, który doprecyzowuje sposób wykonania i odbioru prac. Jeśli projekt jest zbyt ogólny, kosztorysant musi przyjąć założenia, a wtedy rośnie ryzyko rozjazdu między papierem a rzeczywistością. To właśnie dlatego dobra dokumentacja kosztowa zawsze zaczyna się od dobrego opisu inwestycji, a nie od kalkulatora.
Gdy wiem już, z jakich klocków składa się wycena, sprawdzam następny krok: czym różni się ona od innych dokumentów, które w praktyce myli się ze sobą zbyt często.
Czym różni się od przedmiaru, oferty wykonawcy i ślepego kosztorysu
Te pojęcia brzmią podobnie, ale pełnią różne funkcje. Mieszanie ich prowadzi do złych porównań, a czasem do podpisania umowy na kompletnie innych założeniach, niż wydawało się na początku.
| Dokument | Co pokazuje | Kto zwykle go przygotowuje | Po co go używam |
|---|---|---|---|
| Przedmiar robót | Ilości i opis robót | Projektant lub kosztorysant | Gdy chcę policzyć zakres prac |
| Kosztorys ofertowy | Ceny, narzuty i marżę wykonawcy | Wykonawca | Przy składaniu oferty i negocjacjach |
| Ślepy kosztorys | Ilości bez cen | Zamawiający lub projektant | W przetargu i do porównania ofert |
| Wersja szczegółowa | Materiały, robociznę, sprzęt i nakłady | Kosztorysant | Gdy liczy się rozliczenie, dotacja albo własna robocizna |
Najczęstszy błąd widzę wtedy, gdy inwestor porównuje orientacyjny szacunek z ofertą wykonawcy tak, jakby to były liczby z tej samej ligi. Nie są. Oferta zawiera ryzyko firmy, jej marżę i sposób organizacji prac, a wycena inwestorska ma pokazać, ile taka inwestycja powinna kosztować przy przyjętych założeniach. Kiedy to rozróżnienie jest jasne, łatwiej przejść do samego procesu liczenia.

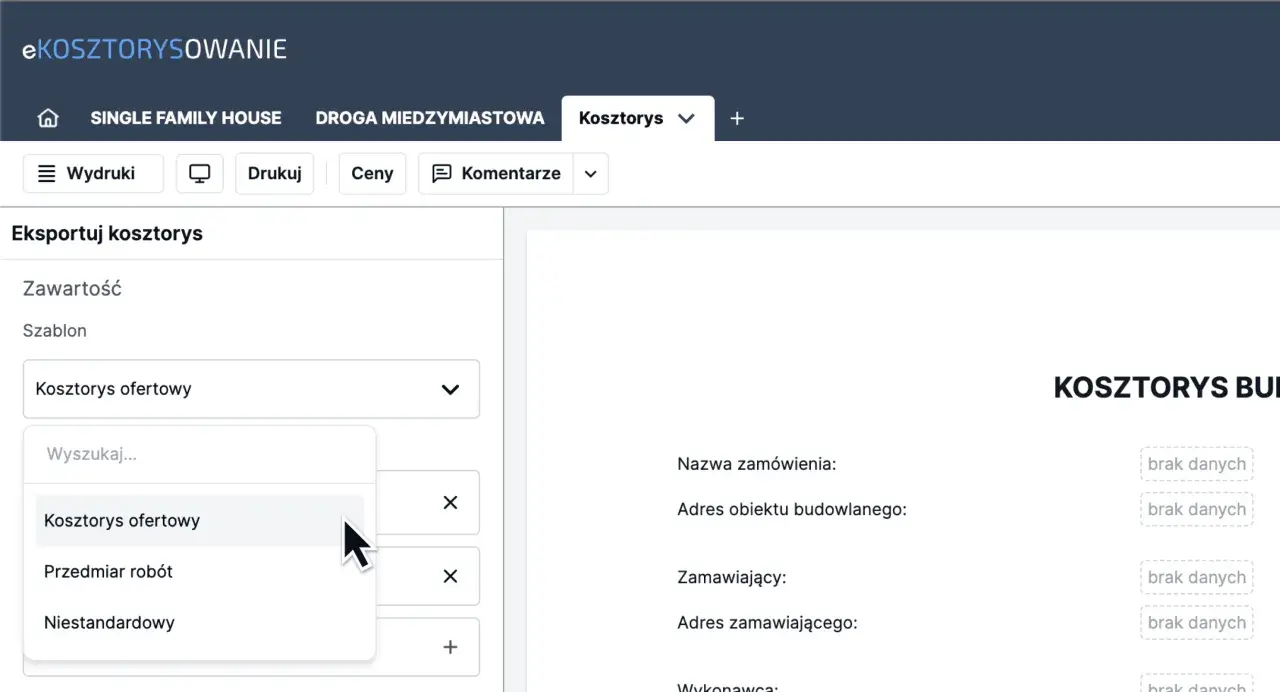

Jak przygotować ją krok po kroku
Najlepiej działa podejście spokojne i uporządkowane. Nie zaczynam od cen, tylko od zakresu, bo bez niego każda liczba jest trochę zgadywaniem.
- Zamknij zakres. Spisz, co ma powstać, w jakim standardzie i czego inwestycja nie obejmuje. Inaczej liczysz remont łazienki, a inaczej przebudowę całego mieszkania.
- Oprzyj się na aktualnym projekcie. Rysunki, przedmiary i opisy muszą być spójne. Jeśli dokumentacja jest niespójna, wycena szybko traci sens.
- Rozbij prace na logiczne pozycje. Osobno liczę rozbiórki, przygotowanie podłoża, roboty główne, wykończenie, transport, utylizację i sprzęt.
- Dobierz ceny jednostkowe. Najlepiej z lokalnych ofert, aktualnych cenników i realnych zamówień, a nie z pamięci sprzed dwóch sezonów.
- Dodaj koszty towarzyszące. W praktyce najczęściej giną rusztowania, wywóz gruzu, zabezpieczenia, dojazdy i koordynacja robót.
- Sprawdź wersję końcową. Po każdej zmianie projektu wracam do dokumentu i aktualizuję kwoty, bo stary plik bardzo szybko staje się bezużyteczny.
Jeśli inwestycja ma trafić do banku, dotacji albo przetargu, doprecyzowanie założeń jest ważniejsze niż sama estetyka pliku. Przy części robót wykonywanych własnymi siłami nie mieszam ich z usługą wykonawcy bez osobnego rozdzielenia, bo później trudno uczciwie porównać koszty. Kiedy proces jest poukładany, zostaje jeszcze jedna sprawa: ile kosztuje przygotowanie takiej usługi i co naprawdę płacisz.
Ile kosztuje przygotowanie i co najbardziej podbija cenę
Na rynku usług kosztorysowych rozstrzał jest spory. Na Fixly średni koszt tej usługi to 500 zł, ale traktuję to raczej jako punkt odniesienia dla prostszych zleceń niż stałą stawkę. Przy większej inwestycji cena rośnie razem z liczbą pozycji, potrzebą obmiarów i zakresem odpowiedzialności, bo specjalista nie sprzedaje samej tabelki z liczbami, tylko czas, wiedzę i weryfikację ryzyk.
| Co podbija cenę | Dlaczego | Na co zwracam uwagę |
|---|---|---|
| Liczba pozycji | Więcej robót to więcej obmiarów i więcej weryfikacji | Duża inwestycja nigdy nie powinna kosztować tyle samo co prosty remont |
| Skomplikowanie obiektu | Instalacje, detale techniczne i nietypowe rozwiązania zajmują więcej czasu | Im bardziej niestandardowy projekt, tym większa potrzeba doświadczenia |
| Stan dokumentacji | Braki w projekcie wymuszają dodatkowe założenia i doprecyzowania | Wycena z niepełnych danych zawsze kosztuje więcej niż porządna dokumentacja |
| Termin wykonania | Ekspresowe zlecenia ograniczają czas na sprawdzenie danych | Pośpiech prawie zawsze zwiększa cenę i ryzyko błędu |
| Wymogi formalne | Bank, dotacja lub przetarg wymagają dokładniejszej struktury | Tu liczy się nie tylko suma, ale też sposób jej obrony |
Ja w takich zleceniach nie porównuję tylko ceny końcowej. Sprawdzam, czy w ofercie jest aktualizacja, poprawki po zmianie zakresu i jasne źródło stawek. Tanie opracowanie bez podstaw potrafi kosztować najwięcej właśnie wtedy, gdy trzeba na nim oprzeć decyzję kredytową albo negocjacje z wykonawcą. A skoro cena zależy od jakości, warto też wiedzieć, jakie błędy najczęściej psują cały budżet.
Najczęstsze błędy, które zniekształcają budżet
Najgorsze są błędy, które wyglądają niewinnie. Każdy z osobna wydaje się drobiazgiem, ale razem potrafią przesunąć budżet o naprawdę odczuwalną kwotę.
- Zbyt ogólny zakres robót. Jeśli nie wiadomo, co dokładnie ma powstać, liczby są tylko przybliżeniem.
- Pominięcie prac towarzyszących. Gruz, zabezpieczenia, transport, rusztowania i drobna logistyka często wypadają z pierwszych wyliczeń.
- Mieszanie netto i brutto. Porównywanie różnych form liczenia bez VAT prowadzi do fałszywych wniosków.
- Używanie starych cen. Materiały i robocizna zmieniają się szybciej, niż wielu inwestorów zakłada.
- Brak rezerwy. Przy inwestycji budowlanej rezerwa nie jest fanaberią, tylko ochroną przed poprawkami i zmianami w trakcie prac.
- Nieaktualizowanie dokumentu po zmianach projektu. Jedna korekta technologii potrafi przesunąć koszt całej branży.
W praktyce największe odchylenia robią nie „wielkie” elementy, tylko drobiazgi, które łatwo uznać za oczywiste. Przy remoncie to zwykle demontaże, poprawki i wywóz odpadów, a przy budowie domu logistyka, fundamenty, dach i instalacje. Dlatego bezpiecznie podchodzę do rezerwy i nie zakładam, że wszystko pójdzie dokładnie tak, jak na papierze.
Skoro wiadomo już, gdzie budżet najczęściej ucieka, zostaje ostatnia praktyczna rzecz: jak rozpoznać, że osoba przygotowująca wycenę faktycznie zna się na swoim fachu.
Jak wybrać fachowca, żeby dostać użyteczny dokument
Dobra usługa kosztorysowa nie kończy się na wpisaniu stawek do arkusza. Szukam osoby, która potrafi wyjaśnić założenia, uzasadnić ceny i pokazać, skąd wzięły się poszczególne pozycje. To ważniejsze niż ładny układ pliku, bo estetyka nie obroni słabych danych.
- Sprawdź, czy ma doświadczenie w inwestycjach podobnych do twojej, a nie tylko ogólne pojęcie o budownictwie.
- Poproś o wskazanie źródeł cen i daty opracowania, bo bez tego dokument szybko się starzeje.
- Ustal, czy dostaniesz wersję, którą da się aktualizować po zmianach projektu.
- Zapytaj, czy wycena obejmuje koszty towarzyszące, narzuty i ewentualne wyłączenia.
- Przy banku, dotacji albo przetargu upewnij się, że forma dokumentu odpowiada wymaganiom odbiorcy.
Ja wolę dokument trochę mniej efektowny wizualnie, ale za to przejrzysty, niż dopracowaną tabelę bez założeń. Wycena ma pomagać podejmować decyzje, a nie tylko ładnie wyglądać w załączniku. Na końcu zawsze sprawdzam jeszcze trzy rzeczy, które najprościej pokazują, czy dokument naprawdę nadaje się do użycia.
Na końcu sprawdź te trzy rzeczy, które decydują o wiarygodności wyceny
- Czy zakres robót jest domknięty i opisany bez luk.
- Czy ceny są aktualne i policzone w tej samej logice netto lub brutto.
- Czy rezerwa oraz koszty towarzyszące są wpisane osobno, a nie ukryte w przypadkowej pozycji.
Jeśli te trzy warunki są spełnione, budżet staje się narzędziem decyzyjnym, a nie tylko ozdobnym załącznikiem do projektu. Jeśli choć jeden punkt kuleje, lepiej wrócić do założeń teraz niż łatać dziury po podpisaniu umowy.
